SLA はサービスレベル契約の略で、サービスの詳細、プロバイダーが遵守しなければならない標準、パフォーマンスを測定するための指標など、2 者間 (通常はサービスプロバイダーと顧客)のコミットメントを概説します。

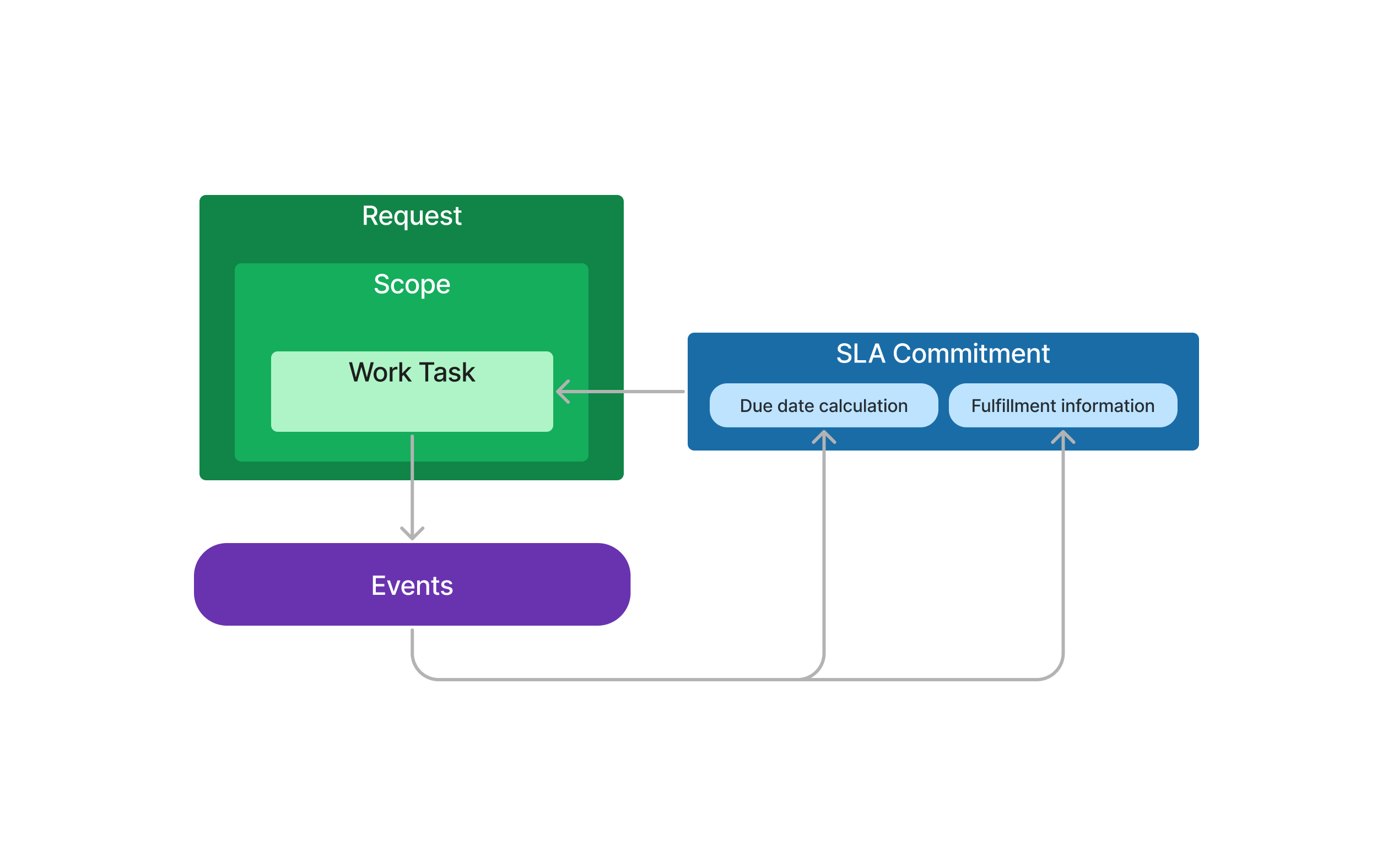

SLA コミットメントは、サービスプロバイダーが顧客の約束した時間枠内に合意されたサービスを納入することを確認するために使用されますが、KPI の追跡、リクエストが時間どおりに請求されることの確認、作業のスケジュール設定などの内部目的にも使用できます。
SLA コミットメントに使用されるイベントは、リクエスト、要求範囲゜、要求作業工程に固有のものであるか、またはどのエンティティにも固有ではありません。これらのイベントは、期日の計算に使用される基準日を設定するため、または SLAコミットメントのフルフィルメント日を設定するために使用できます。
イベントの詳細については、イベント管理について。
SLA コミットメントは、 SLA テンプレートテンプレート明細または手動で行います。SLA テンプレートは以下で定義できます。

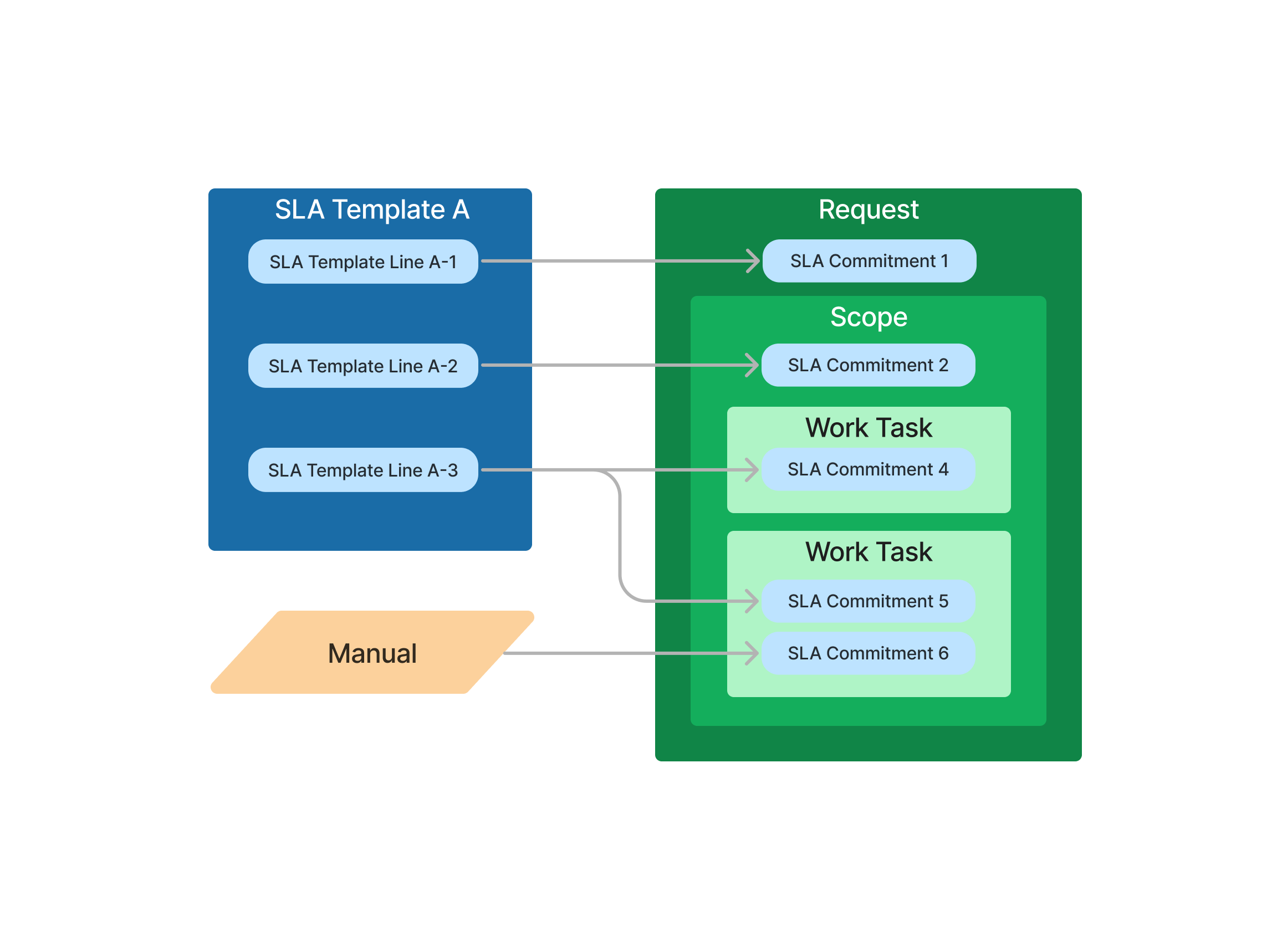

各テンプレート ラインを使用して、1 つ以上のSLA コミットメントを作成できます。たとえば、リクエストに対して複数の要求作業工程が作成された場合、単一のテンプレート行を使用して、各要求作業工程の SLA コミットメントを作成できます。テンプレート明細から作成されたSLA コミットメントに加えて、手動のSLA コミットメントを追加することもできます。手動で追加されたSLA コミットメントは、テンプレート明細から作成されたSLA コミットメントと同様に、リクエスト、要求範囲、または要求作業工程に追加できます。同じリクエスト、要求範囲、および要求作業工程に対して複数のSLA コミットメントを作成でき、同じイベントで 1 つの SLA コミットメントを満たし、別の SLA コミットメントの期日の計算をトリガーできます。
手動で作成されたSLA コミットメントは、固定の開始日から期日を計算するか、期日を特定の日付にするか、または 1 つのイベントが SLA コミットメントの期日計算をトリガー、別のイベントを使用して時間内にフルフィルメントされたかどうかを判断するという意味でイベント駆動型になるように設定できます。
SLA開始日は、 SLA コミットメントが作成されるときに SLA テンプレートから3つの異なる方法で設定されます。
リクエストが手動で作成され、SLA テンプレートが使用される場合、イベントのトリガが指定されていないと仮定すると、リクエスト作成日が SLA 開始日として使用されます。
リクエストが繰返しサービスから生成され、SLA テンプレートが使用される場合、イベントのトリガが指定されていないと仮定すると、次回期限の期日 (リクエストでは登録日としても表示されます ) が SLA 開始日として使用されます。
リクエストが手動で、または繰返しサービスを通じて作成され、イベントのトリガが定義されている SLA テンプレートが使用されている場合、イベントのトリガが発生したときに SLA 開始日が設定されます。トリガー イベントがまだ発生していない場合、明細は[ステータス済み ]ステータスで作成されます。
すでに発生したイベントに応じたステータス処理
テンプレートからのSLA コミットメントの場合、
マニュアルSLA コミットメントの場合、
SLAコミットメントの進捗状況は、SLAコミットメントが保留、作業中、遅延、達成、超過またはキャンセルかどうかを表示します。
IFS Cloud のすべてのタイムゾーン関連の日時フィールドは、サイトのタイムゾーンまたはサーバーのタイムゾーンのいずれかに保存されます。SLA コミットメントでは、日時はデータベース サーバーのタイムゾーンに保存され、ユーザーのローカル タイムゾーンでユーザーに表示されます。ユーザーは、日付と時刻のフィールドが次のように視覚化されて表示されます。稼働時間 - ログインしたユーザーのローカル デバイス時間。これは、 IFS Cloud 勘定科目設定の [稼働タイムゾーン] フィールドで設定されます。同じ設定からタイムゾーン バッジを有効にすると、バッジの上にマウスを置いたときにタイムゾーンの詳細が表示されるようになります。時間は UTC 時間で表示できます。UTC 時間 - 世界中でタイムゾーンを確立するために使用される標準。UTC+00:00 は、他のすべてのタイムゾーンの基となる識別子として使用されます。たとえば、ニューヨーク (EDT) は UTC -4 です。
SLA コミットメントを手動で追加するには、アシスタントを使用して、リクエスト、要求範囲、または要求作業工程から直接実行できます。
SLAコミットメントの追加アシスタントを開くときは、現在の時刻からSLAコミットメントの期限までの期間、計算に使用するカレンダ、および、たとえば、要求範囲のステータスが完了に変わる場合にSLAコミットメントのフルフィルメントをトリガーするイベントを定義する必要があります。これにより、ユーザーは、次の 3 つのフィールドに入力するだけで、リクエスト、要求範囲、または要求作業工程に SLAコミットメントを追加できるようになります:
顧客コミットメントと見込費用タイプ
SLA コミットメントは、社内目的での KPI の測定や顧客との契約など、さまざまな目的で作成できます。これを追跡するために、誰とのコミットメントであるかを定義することが可能になります。顧客にコミットしている場合は、顧客コミットメントトグルをアクティブ化する必要があります。これは、その他の全てのペーシにバッジとして表示されます(顧客コミットメント、社内専用)゛
コミットメント名称
コミットメント名称は、 SLAコミットメントを説明するために使用されるオプションのフィールドです。
エンティティとエンティティ参照
SLAコミットメントの追加アシスタントが開かれる場所に応じて、これらのフィールドは異なる方法で自動取得されます。
SLAコミットメントの追加アシスタントがリクエスト レベルから開かれると、リクエスト情報がこれらのフィールドに自動的に取得され、スコープ レベルから開かれると、スコープ情報が自動的に取得されます。タスク レベルの場合も同様です。
SLAコミットメントを構成するには、次の 3 つのオプションがあります:
構成:開始日
セットアップが開始日として設定されている場合、次のフィールドが表示されます。
構成:現在まで
リクエスト、リクエスト スコープ、要求作業工程の手動SLA コミットメントの設定は、期日を直接定義することで実行できます。これは、構成で [ 終了日 ] オプションを選択することで有効になります。終了日を構成オプションとして SLAコミットメントを作成するには、期日を手動で設定します。
構成:イベントから
リクエスト、リクエスト スコープ、および要求作業工程の手動SLA コミットメントを設定する別のオプションは、期日の計算の基準となるトリガー イベントを定義することによって実行できます。これは、構成で[イベントから ] オプションを選択し、次のフィールドに入力することによって実行されます:
作業工程適用可能設定は、実行期限にSLA コミットメントを使用できる作業工程を定義するために使用されます。スケジューリング SLA タイプが定義されている場合は、作業工程をスケジュールするためにも使用できます。
SLAコミットメントの追加コマンドと SLAコミットメントページを使用して、作業工程とSLA コミットメント間の接続を手動で作成できます。以下のパラメータを使用できます。
SLAテンプレートがSLA コミットメントを作成する場合、SLAテンプレートラインに[ 適用可能な作業工程 ]フラグが付けられ、。次のロジックが適用されます。
スケジューリングSLA の選択方法の例をいくつか示します。
手動で作成された SLAコミットメントの場合、SLAコミットメントの期日は固定期限として手動で設定することも、手動で設定された開始日またはトリガー イベントに基づいて計算されるように設定することもできます。期日を開始日またはトリガー イベントから計算する場合は、期間と時間単位が必要です。
設定オプションが開始日の場合
期日は、開始日、期間、期間単位、およびカレンダに基づいて計算されます。
設定オプションが現在までの場合
期日は、特定の日時、つまり SLAコミットメントの期限に設定されます。開始日はコミットメント作成日として自動的に設定されます。
設定オプションがイベントからの場合
期日は開始イベントが発生した時点から計算されます。同様に開始日オプション、期間、時間単位、およびカレンダを定義する必要があります。このオプションでは、カットオフ タイプを設定することもできます。
時間単位
時間単位は分、時間、営業日のいずれかです。分と時間は、カレンダで定義された勤務時間と組み合わせて使用されます。
営業日の時間単位では、労働時間が存在する日を、労働時間数に関係なく営業日として扱います。SLA コミットメントの期限は常に営業日の終了日に設定され、1 営業日は次の営業日の終了日を意味します。とき営業日を使用すると、カットオフが使用できなくなります。
営業日の計算例:
月曜日から金曜日の午前 8 時から午後 5 時までのカレンダが考慮され、期日の計算が月曜日の任意の時点でトリガーされる場合。
カットオフ
カットオフ時間とは、シフトの終了時の時間であり、これ以降は SLA コミットメントの開始日が設定されません。基準日の就業時間終了時刻に残時間が満たない場合は、翌営業日から開始時刻が設定されます。カットオフ時間の単位は時間または分です。もう 1 つのカットオフ オプションは、翌日です。これが選択され、トリガー イベントが発生すると、SLAコミットメントの開始日は常に翌営業日から設定されます。
SLA コミットメントは作成された後、編集することもできます。SLA コミットメントのステータスに応じて、編集可能な内容には制限があります。
ステータスが「計画済み」の場合
制限なく編集が可能になります。
ステータスがアクティブの場合
コミットメント名称を編集したり、顧客コミットメント/見込費用タイプ選択を変更したり、期日を変更したり、フルフィルメント エンティティ、フルフィルメント エンティティ参照やフルフィルメント イベントを変更したりできます。
ステータスが「クローズ済」の場合
コミットメント名称を編集したり、顧客コミットメント選択を変更したり、[SLAコミットメント]ページから見込費用タイプを変更したりできます。
ステータスがキャンセルの場合
すべての編集は制限されています。
SLA テンプレートを使用して作成された SLA コミットメントと手動で作成されたSLA コミットメントは、要求範囲と要求作業工程で発生するさまざまな変更に基づいて適切に更新されます。
SLA テンプレートのリビジョン処理により、同じ SLA テンプレートの異なるバージョンを保持できるようになります。あらゆる SLA テンプレートは制限なく修正できます。要求範囲で SLA テンプレートリビジョンを使用するには、有効開始日を定義する必要があります。有効開始日まで、
有効終了日は、次のリビジョンの有効開始日に応じて自動的に更新され、重複やギャップのない単一のリビジョン チェーンが作成されます。
有効期間に応じて、4つのリビジョンタイプがあります。
要求契約明細、要求契約明細の緊急度、および保証の SLA テンプレートを接続する場合、エンティティに対して特定のリビジョンを指定できます。ただし、サービス、サービスの緊急度、およびサービス部門ではリビジョンを指定することはできません。特定のリビジョンがエンティティに保存されていない場合は、要求範囲が作成されるときに「現在の」SLA テンプレート リビジョンが適用されます。
スコープの作成時にエンティティにSLAテンプレートが適用されている場合、関連するSLAテンプレートリビジョンが次のロジックに従ってスコープに適用されます。
SLAコミットメントが成立するとアクティブ状態によっては、サービスプロバイダーが制御できないがSLAに影響を与えるさまざまなシナリオが発生する可能性があります。(例:計画外の停電、顧客の不在など)。このような場合、SLAコミットメントは、
SLA を一時停止、再開、延長するための個別の API があります。
一時停止、再開、延長は SLA コミットメントにのみ影響し、リクエスト/スコープ/要求作業工程には影響しません。
SLA 概要は、リクエストとそれに関連するスコープまたは要求作業工程に関するすべてのSLA コミットメントの概要を提供し、リクエストの詳細からアクセスできます。SLA 概要は、前述のエンティティ (リクエスト/スコープまたは要求作業工程) に 1 つ以上のSLA コミットメントが存在する場合にのみ使用できます。カレンダでは、各 SLA コミットメントは期日に対応して配置されます。SLAコミットメントに期限がない場合、カレンダには表示されません。
SLA タイムラインは、特定の要求作業工程に接続されているすべてのSLA コミットメントの概要を提供し、[ 要求作業工程 ]ページからアクセスできます。。カレンダでは、各 SLA コミットメントは期日に対応して配置されます。SLA コミットメントに期限がない場合、カレンダには表示されません。
リクエストバンドルタスクによって達成されるSLA コミットメント
SLA コミットメントを手動で追加するには、リクエスト バンドル タスク ページの [SLA] タブからアシスタントを使用して直接実行できます。このアシスタントは、リクエスト/スコープ/ 作業工程のSLAコミットメント追加アシスタントに似ていますが、次の違いがあります。
SLA コミットメントをリクエストバンドルタスクに接続
作業工程適用可能な設定を使用して、実行期限に SLA コミットメントを使用できる要求作業工程を指定できます。コミットメントにスケジューリング SLA タイプが定義されている場合は、要求作業工程をスケジュールするためにも使用できます。
要求作業工程を含むバンドル タスクが作成されると、それらの要求作業工程との接続を持つ SLA コミットメントが存在する可能性があります。このような SLA コミットメントは、リクエスト バンドルタスクに接続することができ、リクエスト バンドル タスク ページの SLA タブから手動で実行できます。リクエストバンドル タスクがリリースされたときに、そのような SLA コミットメントが手動で接続されていない場合は、スケジュール SLA タイプを持ち、バンドル内の任意の要求作業工程とスケジュール接続され、最小期日を持つ SLA コミットメントが、リクエストバンドル タスクに適用されます。
リクエストバンドルタスクのSLAコミットメントは、
要求管理のピックアップ タスクは、作業場所に到着する前に、サービス作業に必要な資材のピックアップを実行するために使用されます。ピックアップ タスクが作成されると、要求作業工程に対する先行依存関係が自動的に作成され、ピックアップタスクがメインの要求作業工程の前にスケジュールされ、実行されるようになります。この依存関係のため、ピックアップ タスクに対する個別のSLA コミットメントは存在しません。
