手順リードタイム計算

一般情報

手順リード タイムの計算は、現在のリビジョンと将来のリビジョン、および品目のすべての代替手順に対して実行できます。計算では、段取、輸送、工程時間、効率係数、オーバラップ、そして最終的には操作に入力された工程数量係数も考慮されます。計算では、工程が実行されるワークセンタからの 1 日あたりの作業時間数などの待ち時間やシフトに関する情報も考慮されます。一度に 1 つの品目に対して計算を実行することも、特定のサイト内のすべての品目に対して計算を実行することもできます。オプションで、デフォルトの代替手順 (*) と現在のリビジョンに対して計算されたリードタイムを使用して在庫品目を更新できます。

リードタイム計算の基準となるロットサイズは、通常、在庫品目に指定された標準ロットサイズです。他のロットサイズのリードタイムをシミュレートするには、手順代替手順または一覧 - 代替手順ページから製造リードタイム計算を使用できます。

手順のリードタイムの​​計算は、機械時間、労働時間、または機械と労働時間の最大値に基づいて行うことができます。計算に使用されるワークセンタの能力は、実証された能力またはワークセンタで指定された平均能力のいずれかになります。平均能力は、現在のワークセンタパラメータに基づいて予測される使用量を表します。実証された能力は過去の実際の使用量を表します。

手順リード タイムは、供給を作成するときに、IFS/資材所要計画と実施 (MRP) や IFS/生産計画(MS) などのさまざまな場所で使用されます。

固定および変動リードタイム

固定リードタイムはロットサイズによって変化しない時間です。並行またはオーバラップする工程がない代替手順の場合、固定リードタイムは、すべての工程の段取時間、輸送時間、およびキュー時間の合計です。

可変リードタイムは、生産される各ユニットに必要な時間です。並行またはオーバラップする工程がない代替手順の場合、可変リードタイムはすべての工程の機械時間または労働時間の合計です。

並列工程の場合、固定リードタイムと可変リードタイムを計算するときに、完了までに最も長い時間がかかる工程のみが考慮されます。前の工程とオーバラップする工程の場合、寄与はオーバラップおよび工程間の稼働時間の差異に基づきます。

手順リードタイム計算の式

手順リードタイムを計算する際には、以下の式を使用します。この式はオーバラップする工程の計算には適用されません。並列工程の場合、リードタイムが最も長い工程のみが考慮されます。

次のようになります:

サンプルシナリオ

以下の例の手順には機械時間のみが含まれます。実行時間の単位は時間/単位で、オーバラップは単位で定義されます。すべての例のロットサイズは 5 個です。

ワークセンタ

ワークセンタ ワークセンタ名称 待時間 平均/標準能力
A1 組立 0 8
P1 塗装 0 8
T1 テスト 0 8

手順 - オーバラップなし

工程番号 ワークセンタなし 段取 実行時間 効率 運搬時間 オーバーラップ工程 オーバラップ 段取をオーバラップに含める
10 A1 2 1 100 1 いいえ 0 いいえ
20 P1 1 2 100 0 いいえ 0 いいえ
30 T1 1 1 100 2 いいえ 0 いいえ


固定リードタイム:7 時間、変動リードタイム:4 時間、合計リードタイム:7 時間 + (4 時間 * 5 個) = 27 時間

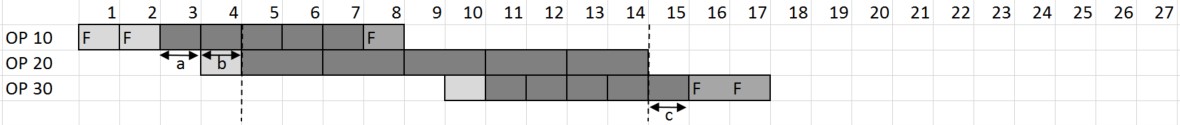

手順 - オーバラップあり (オーバラップ単位 = 単位数)

工程番号 ワークセンタなし 段取 作業時間 効率 運搬時間 オーバーラップ工程 オーバラップ オーバラップ単位 段取をオーバラップに含める
10 A1 2 1 100 1 いいえ 0 単位 いいえ
20 P1 1 2 100 0 いいえ 1 単位 いいえ
30 T1 1 1 100 2 いいえ 1 単位 いいえ


固定リードタイム:7 時間、変動リードタイム:2 時間、合計リードタイム:7 時間 + (2 時間 * 5 個) = 17 時間

コメント:

手順 - オーバラップあり (オーバラップ単位 = パーセント)

工程番号 ワークセンタなし 段取 作業時間 効率 運搬時間 オーバーラップ工程 オーバラップ オーバラップ単位 段取をオーバラップに含める
10 A1 2 1 100 1 いいえ 0 パーセント いいえ
20 P1 1 2 100 0 いいえ 20 パーセント いいえ
30 T1 1 1 100 2 いいえ 20 パーセント いいえ


固定リードタイム:5 時間、変動リードタイム:2.4 時間、合計リードタイム:5 時間 + (2.4 時間 * 5 個) = 17 時間

コメント:

手順 - オーバラップあり、段取をオーバラップに含める

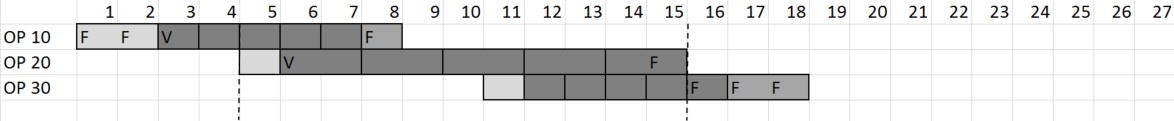

工程番号 ワークセンタなし 段取 作業時間 効率 運搬時間 オーバーラップ工程 オーバラップ 段取をオーバラップに含める
10 A1 2 1 100 1 いいえ 0 いいえ
20 P1 1 2 100 0 いいえ 1 はい
30 T1 1 1 100 2 いいえ 1 いいえ


固定リードタイム:8 時間、変動リードタイム:2 時間、合計リードタイム:7 時間 + (2 時間 * 5 個) = 18 時間

コメント:

上記の例では、ワークセンタには待時間がないものと想定されています。待時間が定義されている場合は、その時間が固定リードタイムとして追加されます。
