需要予測のインポート/顧客スケジュール予測

需要予測または顧客スケジュールから予測をインポートする目的は、生産計画レベル 1 品目および MRP 計画スペア品目の予測を手動で入力する代わりに使用できるようにすることです。手動のプロセスは、特に毎週維持する必要がある予測の場合、反復的で面倒な作業になる可能性があります。以前に生成された予測をオンラインまたはバックグラウンドでインポートすると、予測の入力と維持に費やす時間が大幅に短縮されます。このオプションを使用すると、予測をインポートする前または後に、予測を手動で維持することを選択できます。

個別品目生産計画ページの生産計画手配情報には、2 つのトグルがあります:顧客納品計画データ読込に含む個別品目需要予測データ読込に含むこれらのトグルを使用すると、特定の個別品目生産計画を顧客納品計画需要データ取込ジョブや個別品目需要予測データ読込ジョブに含めるか除外するかを決定できます。

インポート プロセスが完了すると、適切な生産計画または MRP ページでその結果を分析できます。インポートされた予測を表示し、必要に応じて予測の一部またはすべてを変更または削除できます。現在の生産活動イベントや市場状況に応じて予測をより現実的なものにするために、インポートした予測を手動で変更する必要がある場合もあります。たとえば、需要予測によって生成され、生産計画にインポートされた予測は、現在の市場変動と一致しない生産活動イベント能力やインポートされた予測数量自体に基づいて達成することができません。

インポート プロセスに関連する重要な用語は次のとおりです。

用語 定義
Begin Date End Date 予測をインポートする期間を指定するために、個別品目需要予測データ読込または顧客納品計画需要データ取込に入力する日付。
Start Date End Date 予測の対象期間を示す一覧 - エクスポートされた予測に表示される日付。
納入日/From Date と To Date 予測の対象期間を示す顧客スケジュールに表示される日付。
Starting Date と Ending Date システムがインポートされた予測数量を計算するために使用する日付。

一覧 - エクスポートされた予測または顧客スケジュールから予測を生産計画または MRP にインポートします。個別品目需要予測データ読込または顧客納品計画需要データ取込では、予測のインポートを実行する日付範囲を定義したインポート パラメータを指定できます。結果は適切な MRP または生産計画ページに表示されます。

予測がインポートされる期間はいくつかの要因によって決まります。MRP のスペアパーツの場合、スペアパーツ需要予測データ取込Begin DateEnd Dateでこの期間を定義できます。顧客スケジュール予測を生産計画個別品目生産計画にインポートするために使用する顧客納品計画需要データ取込でも、同じ名前が使われています。個別品目需要予測データ読込日付範囲フィールドに、開始日と終了日を入力することもできます。

生産計画のレベル 1 品目の場合、個別品目需要予測データ読込アシスタントの計画タイムフェンス内の予測をコピートグルから、計画タイムフェンス(PTF)内の予測を更新する必要があるかどうかを指定できます。計画タイムフェンス(PTF) 内の予測のコピーを要求しない場合、計画タイムフェンス(PTF) 内の予測は変更されず、システムはインポートされた日付範囲に基づいて計画タイムフェンス(PTF) 外の予測をインポートします。計画タイムフェンス内の予測をコピーを有効にすると、システムは需要タイムフェンス(DTF) 外の予測をインポートし、最終的に計画タイムフェンス(PTF) 内の予測が更新されます。

一覧 - エクスポートされた予測または顧客スケジュールには、Start DateEnd Date列が含まれます。これらの列の日付は、個別品目需要予測データ読込または顧客納品計画需要データ取込に入力したBegin DateそしてEnd Dateと異なるかもしれません。このような場合、システムは以下の式を使用して予測数量を計算します。

インポート予測数量の計算方法

インポートされたインポート予測数量は以下の要因によって異なります。

インポートされた予測数量を決定する式は次のとおりです。

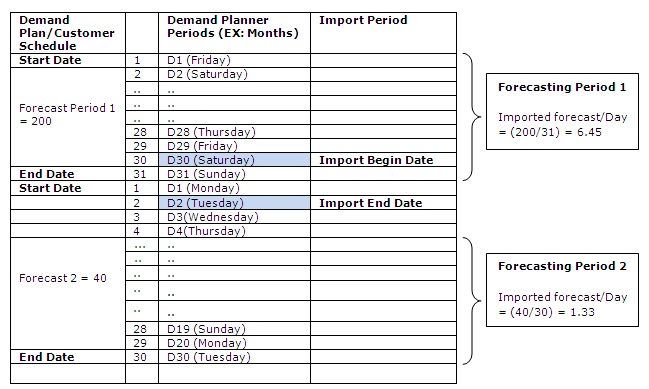

インポートされた予測数量 = 予測または予算数量 / n。ここで、n は、一覧 - エクスポートされた予測または顧客スケジュールで指定されたStart Date/From DateそしてEnd Date/To Date間の日数 (MRP スペアパーツの場合は稼働日数)です。

生産計画個別品目生産計画品目の場合、インポートされた予測比率は製造カレンダに依存せず、指定された日付範囲に含まれる稼働日と非稼働日と変わりません。代わりに、期間の実際の予測量を、所定の日付範囲Start DateEnd Dateによって定義された日数で割ることによって、インポートの実際の割合を予測し、予測の配賦方法によって特定のBegin Dateに挿入します。

さらに、予測期間が生産計画のタイム フェンス日付と重複する場合、需要計画予測を生産計画個別品目生産計画にインポートするプロセスは特別に管理されます。この独自の処理により、計画または需要タイムフェンスの日付間のスムーズな移行が保証され、過剰供給につながる可能性のある予測の過剰インポートが防止されます。これは、同じ期間に以前にインポートされた予測を評価することによって実現されます。この方法の詳細な説明は、次のセクション:生産計画タイムフェンス日付と重複する需要予測のインポートで説明します。

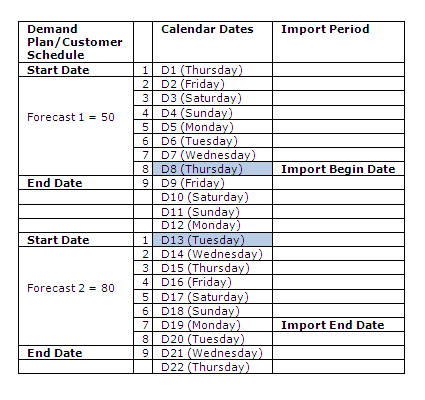

開始日と終了日の計算方法

下記の各アイテムのStarting Dateは以下の通りです。

Ending Date は次のとおりです。

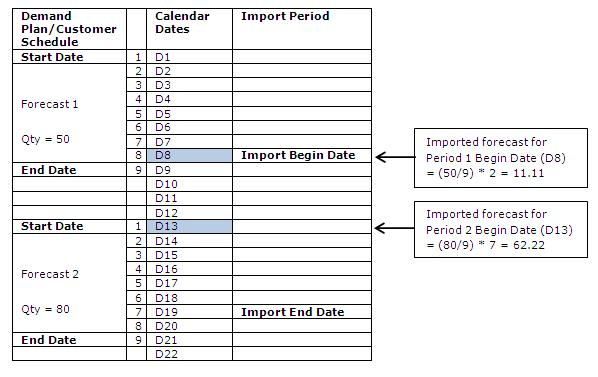

各配賦方法で予測数量をインポートする方法

配賦方法は、個別品目需要予測データ読込アシスタントで指定するインポート パラメータの 1 つです。配賦方法は、システムがインポートされたデータをどのように配布および表示するかを制御します。

生産計画タイムフェンス日付と重複する需要予測のインポート

計画タイムフェンス内の予測をコピー設定が個別品目需要予測データ読込アシスタントで有効 (真に設定) になっている場合、インポート開始日を考慮して、エクスポートされた予測期間がDTF 日付と重複する場合は、そのエクスポートされた予測期間 (DTF 日付に対応) の予測数量が、DTF 日付までの同じ期間の MS レベル 1 予測 0 列の既存の合計予測と比較されます。これは、エクスポートされた予測期間からインポートされる余剰予測数量があるかどうかを評価します。この余剰予測数量が残りの日数の比例予測数量より少ない場合、選択された予測配賦に従って DTF 日付以降に余剰予測数量のみがインポートされ、それ以外の場合は比例予測数量がインポートされます。

個別品目需要予測データ読込アシスタントで計画タイムフェンス内の予測をコピー設定が有効になっていない (偽に設定されている) 場合も同様のメカニズムがあります。ここで、余剰予測数量は、PTF 日付に対応するエクスポートされた予測期間に基づいて、PTF 日付までの同じ期間の個別品目生産計画予測 0 列の既存の合計予測に対して計算されます。

計画タイムフェンス内の予測をコピー設定が有効になっていない (偽に設定) 状態で、MS が計画している品目の予測を今日から 1 年後までインポートするシナリオを考えてみましょう。

一覧 - エクスポートされた予測ページで、予測期間が月単位であると仮定します。品目の PFT 日が翌月の 15 日 (15日目) であり、対応するエクスポート予測期間 (1日 (1日目) から月末 (31日目)) の予測数量が、一覧 - エクスポートされた予測ページで 3,100 とします。生産計画レベル 1 予測 0 列には、1 日目に 1,000、10 日目に 1,500 という予測がすでに存在しており、インポートジョブ中に変更されることはありません。なぜなら、計画タイムフェンス内の予測をコピーを偽に設定したからです。したがって、予測は 16 日目からインポートされ、配賦されます。

インポート ジョブ中に、比例数量と余剰は次のように計算されます。

余剰 (600) は比例数量 (1,600) より少ないため、余剰予測数量 (600) のみがインポートされ、予測配賦方法に従って配分されます。別の例では、余剰がない場合 (つまり 0) は、その特定の期間の予測はインポートされません。また、余剰予測数量が比例数量より大きい場合は、比例数量がインポートされます。計画タイムフェンス内の予測をコピー設定が有効 (真に設定) な状態でも、DTF 日付に対応するエクスポートされた期間から予測をインポートするために同様のメカニズムがあります。

このアプローチにより、計画と需要タイムフェンス日付からのスムーズな移行が保証され、過剰供給につながる可能性のある予測の過剰インポートが防止されます。

顧客ディメンション別の予測のインポート

需要計画から顧客ディメンション別の生産計画に予測をインポートするには、個別品目需要予測データ読込アシスタントを選択し、インポートタイプ顧客ディメンションへ取り込むでを選択します。

予測は、需要予測フローで定義された顧客ディメンション (顧客、顧客統計グループ、マーケット、地域コード、地区、または国) に基づいてディメンション別エクスポート済予測ページからインポートされます。生産計画レベル 1 品目ページの予測単位フィールドで同じディメンションを選択することが必須です。そうしないと、予測はインポートされません。

予測は、顧客ディメンション別の予測ページにインポートされます。ただし、これらの予測は自動的に集計されるため、品目別生産計画ページに合計予測として表示されます。

このドキュメントで前述した日付、計算、および配賦は、顧客ディメンションによるインポートにも適用できます。

顧客ディメンションによるインポートは、需要予測からのみ使用でき、顧客スケジュールや MRP スペア品目からは使用できません。
