Eliminierung von VI-Plan-Positionen

Eliminierung ist besonders nützlich für VI-Aktionen, die mit mehr als einem Kriterium ausgeführt werden. Mithilfe der Funktion Eliminierung können Sie die Generierung und Ausführung unnötiger Arbeitsaufträge vermeiden. Eliminierung dient zum Eliminieren von Instandhaltungsplanpositionen in der Registerkarte Instandhaltungsplan, die ungefähr im gleichen Zeitraum fällig werden, wenn mehrere VI-auslösende Mechanismen verwendet werden, wie z. B. ein Kalender-Trigger und ein zustandsbasierter Trigger. Wenn die VI beispielsweise heute anhand eines zustandsbasierten Triggers fällig wird, ist es nicht notwendig, einen Arbeitsauftrag für einen Kalender zu generieren, der morgen fällig wird. Das heißt, der Prozentsatz gibt an, bei welchem Instandhaltungsertrag eine Instandhaltungsplanposition eliminiert werden sollte, wenn ein anderer VI-Trigger zuerst fällig wird. Dieses Feld kann einen Wert zwischen 50 und 100 haben. Ein geringerer Eliminierungsprozentsatz bedeutet, dass eine höhere Wahrscheinlichkeit der Eliminierung der Instandhaltungspositionen mit naheliegenden geplanten Daten besteht. Ein höherer Eliminierungswert hingegen bedeutet eine geringe Wahrscheinlichkeit der Eliminierung der Instandhaltung. Die ersten beiden generierbaren Instandhaltungspositionen dienen als Grundlage für die Berechnung des Eliminierungswerts. Es besteht keine Wahrscheinlichkeit der Eliminierung der zweiten generierbaren Position, da diese als eine der Basispositionen dient. Unabhängig vom Eliminierungswert der Instandhaltungsposition/en werden spätere Instandhaltungsposition/en eliminiert, wenn sie auf dasselbe geplante Datum fallen.

Aufhebung bei (%) Wahrscheinlichkeit der Eliminierung
Niedrig Hoch
Hoch Niedrig

Ist der berechnete Eliminierungswert einer Position größer als der auf der Registerkarte Allgemein der VI-Aktion angegebene Wert für Aufhebung bei (%), wird diese Position eliminiert. Die Bemerkung Automatisch eliminiert wird in den eliminierten Positionen hinterlassen, um diese Positionen zu kennzeichnen und klarzustellen, dass für diese keine Arbeitsaufträge mehr generiert werden können.

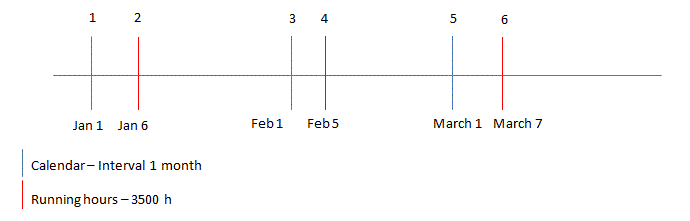

Beispiel 1:

Artikel eines Instandhaltungsplans mit Kriterien und Kalender als Trigger mit hohem Eliminierungswert

Die ersten zwei generierbaren Zeilen dienen als Grundlage für die Berechnung

Eliminierung bei (%) = 85

Berechnung des Eliminierungswerts von Position 3

Eliminierungswert = ((6. Jan. – 1. Jan.) / (1 Feb. – 1. Jan.)) * 100 = 16,13 < 85

Deshalb wird die 3. Position nicht eliminiert.

Berechnung des Eliminierungswerts von Position 4

Eliminierungswert = ((1. Feb. – 6. Jan.) / (5. Feb. – 6. Jan.)) * 100 = 86,7 > 85

Deshalb wird die 4. Position eliminiert.

Berechnung des Eliminierungswerts von Position 5

Da Position 4 bereits eliminiert wurde, dienen die 2. und 3. Position als Grundlage für die Berechnung des Eliminierungswerts von Position 5.

Eliminierungswert = ((1. Feb. – 6. Jan.) / (1. März – 6. Jan.)) * 100 = 48,1 < 85

Deshalb wird die 5. Position nicht eliminiert.

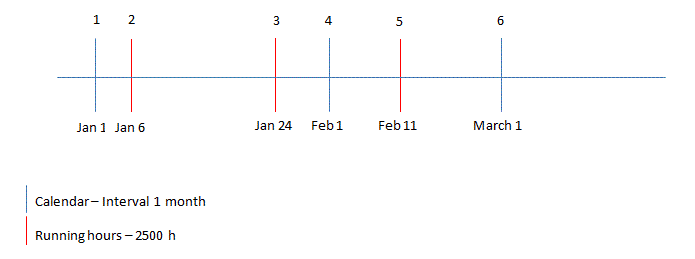

Beispiel 2:

Artikel eines Instandhaltungsplans mit Kriterien und Kalender als Trigger mit geringem Eliminierungswert

Eliminierung bei (%) = 60

Berechnung des Eliminierungswerts von Position 4

Eliminierungswert = ((24. Jan. – 6. Jan.) / (1. Feb. – 6. Jan.)) * 100 = 69,2 > 60

Deshalb wird die 4. Position eliminiert.

Berechnung des Eliminierungswerts von Position 5

Da Position 4 bereits eliminiert wurde, dienen die 2. und 3. Position als Grundlage für die Berechnung des Eliminierungswerts von Position 5.

Eliminierungswert = ((24. Jan. – 6. Jan.) / (11 Feb. – 6. Jan.)) * 100 = 50 < 60

Deshalb wird die 5. Position nicht eliminiert.

Der Instandhaltungsplan kann manuell durch Ändern vorhandener Positionen angepasst werden. Nachdem Sie eine dieser Änderungen vorgenommen haben, müssen Sie die Seite aktualisieren, damit diese Änderungen wirksam werden. Neue Änderungen im Instandhaltungsplan werden erst nach der Aktualisierung für den Eliminierungsprozess berücksichtigt. Wenn die Änderungen auf einer anderen Seite als VI-Aktion vorgenommen werden, wird die Neuberechnung des Instandhaltungsplans als Hintergrundjob ausgeführt.
