Arbeitsgang/Berechnung der Wiederbeschaffungszeit

Allgemeine Informationen

Die Berechnung der Wiederbeschaffungszeit für den Arbeitsplan kann für die aktuellen und zukünftigen Versionen und für alle Arbeitsplanalternativen für einen Artikel durchgeführt werden. Die Berechnung berücksichtigt Einrichtungs-, Transport- und Arbeitsgangzeiten, Wirkungsgrad, Überlappung und ggf. auch den für die Arbeitsgänge eingegebenen Arbeitsgangmengenfaktor. Außerdem berücksichtigt die Berechnung Angaben zu Wartezeit und Schichten, also die Anzahl der Arbeitsstunden pro Tag für den Arbeitsplatz, an dem der Arbeitsgang ausgeführt wird. Sie können die Berechnung nur für jeweils einen Artikel oder für alle Artikel an einem bestimmten Standort durchführen. Optional kann die Bestandsartikel mit der Vorlaufzeit für die Standard-Arbeitsplanalternative berechnet (*) und die aktuelle Version aktualisiert werden.

Die Losgröße, auf der die Vorlaufzeit Berechnung basiert, ist in der Regel die Standardlosgröße, die im Bestandsartikel angegeben wird. Es ist möglich, Wiederbeschaffungszeit für andere Losgrößen mithilfe von WBZ berechnen auf den Seiten Arbeitsplan, Arbeitsplanalternative oder Arbeitsplanalternativenzu simulieren.

Die Berechnung der Wiederbeschaffungszeit für den Arbeitsplan kann auf der Basis der Maschinenzeit, Personalzeit oder der maximalen Anzahl von Maschinen und Personalzeit basieren. Zur Berechnung der Ressourcenkapazität kann entweder die Ist-Kapazität oder die Durchschnittskapazität als angegebenen auf dem Arbeitsplatz verwendet werden. Die durchschnittliche Kapazität steht für die vorausgesagte Verwendung basierend auf den aktuellen Arbeitsplatzparametern. Die Ist-Kapazität steht für die letzte tatsächlichen Verwendung.

Die Wiederbeschaffungszeit für den Arbeitsplan wird beim Erstellen der Lieferung an unterschiedlichen Orten wie in IFS/Materialbedarfsplanung (MRP) und IFS/Primärplanung (PP) verwendet.

Feste und Variable Durchlaufzeit

Die feste Vorlaufzeit wird die Zeit, die nicht auf der Basis der Losgröße variiert. Die feste Vorlaufzeit für eine Arbeitsplanalternative ohne parallele oder überschneidenden Arbeitsgänge, ist die Summe der Rüstzeit, Transportzeit und Wartezeit für alle Arbeitsgänge.

Die Variable Vorlaufzeit ist die Zeit, die für jede produzierte Einheiten benötigt wird. Die feste Vorlaufzeit für eine Arbeitsplanalternative ohne parallele oder überschneidenden Arbeitsgänge, ist die Summe der Maschinenzeit und die Personalzeit für alle Arbeitsgänge.

Für parallele Arbeitsgänge wird nur der am längsten dauernde Arbeitsgang bei der Berechnung der festen und variablen Vorlaufzeit berücksichtigt. Bei einem sich mit einem vorherigen Arbeitsgang überschneidenden Arbeitsgang hängt die Überlappung von der Differenz der Laufzeit der Arbeitsgänge ab.

Formel für Arbeitsgang/Berechnung der Wiederbeschaffungszeit

Die nachfolgende Formel wird bei der Berechnung der Wiederbeschaffungszeit für den Arbeitsplan verwendet. Berechnungen für Arbeitsgänge mit Überlappung deckt die Formel nicht ab. Für parallele Arbeitsgänge wird nur der Vorgang ist mit der längsten Vorlaufzeit berücksichtigt.

wobei:

Beispielszenarien

Die Arbeitspläne in den unten angegebenen Beispiele enthalten nur die Maschinenzeit. Einheit für die Laufzeit ist in Stunden/Einheit und die Überlappung in Einheiten definiert. Die Losgröße für alle Beispiele ist fünf (5) Stück.

Arbeitsplatz

Arbeitsplatz Bez./Arbeitsplatz Wartezeit Mittelwert/Ist-Kapazität
A1 Montage 0 8
P1 Lackierung 0 8
T1 Test 0 8

Arbeitsplan - ohne Überlappung

Arbeitsgang Nr. AP-Nr. Setup Laufzeit Effizienz Transportzeit Parallel-Arbeitsgang Überlappung Rüstzeitüberlappung
10 A1 2 1 100 1 Nein 0 Nein
20 P1 1 2 100 0 Nein 0 Nein
30 T1 1 1 100 2 Nein 0 Nein

Feste WBZ: 7 Std., Variable WBZ: 4 Std., WBZ gesamt: 7 Std. + (4 Std. * 5 Stück) = 27 Std.

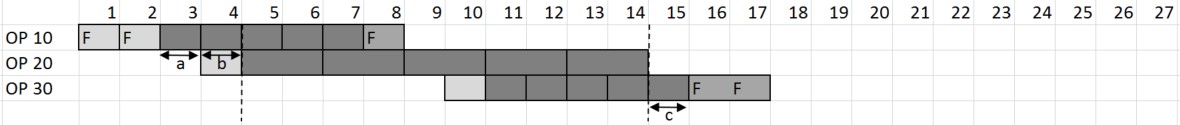

Arbeitsplan - Mit Überlappung (Überlappende Einheiten = Einheiten)

Arbeitsgang Nr. AP-Nr. Setup Laufzeit Leistungsgrad Transportzeit Parallel-Arbeitsgang Überlappung Überlappungseinheiten Rüstzeitüberlappung
10 A1 2 1 100 1 Nein 0 Einheiten Nein
20 P1 1 2 100 0 Nein 1 Einheiten Nein
30 T1 1 1 100 2 Nein 1 Einheiten Nein

Feste WBZ: 7 Std., Variable WBZ: 2 Std., WBZ gesamt: 7 Std. + (2 Std. * 5 Stück) = 17 Std.

Kommentar:

Arbeitsplan - Mit Überlappung (Überlappungseinheit = Prozent)

Arbeitsgang Nr. AP-Nr. Setup Laufzeit Leistungsgrad Transportzeit Parallel-Arbeitsgang Überlappung Einh./Überlapp. Rüstzeitüberlappung
10 A1 2 1 100 1 Nein 0 Prozentsatz Nein
20 P1 1 2 100 0 Nein 20 Prozent Nein
30 T1 1 1 100 2 Nein 20 Prozent Nein

Feste WBZ: 5 Std., Variable WBZ: 2,4 Std., WBZ gesamt: 5 Std. + (2,4 Std. * 5 Stück) = 17 Std.

Kommentar:

Arbeitsplan - mit Überlappung und Rüstzeit innerhalb der Überlappung

Arbeitsgang Nr. AP-Nr. Setup Laufzeit Leistungsgrad Transportzeit Parallel-Arbeitsgang Überlappung Rüstzeitüberlappung
10 A1 2 1 100 1 Nein 0 Nein
20 P1 1 2 100 0 Nein 1 Ja
30 T1 1 1 100 2 Nein 1 Nein

Feste WBZ: 8 Std., Variable WBZ: 2 Std., WBZ gesamt: 7 Std. + (2 Std. * 5 Stück) = 18 Std.

Kommentar:

In den Beispielen oben wird davon ausgegangen, dass an den Arbeitsplätzen keine Wartezeit entstanden ist. Wenn Wartezeit definiert wurde, wird diese Zeit als eine feste Vorlaufzeit hinzugefügt.
